Las millonarias inversiones en la Ciénaga Grande que se van por los caños
- Entre 2006 y 2019, Corpamag suscribió contratos por $309.000 millones para dragados de caños. La mayoría se les adjudicaron a las mismas empresas y son cuestionados por falta de planeación y efectividad de las obras.
Por: Paola Benjumea Brito - Consejo de Redacción
La Ciénaga Grande de Santa Marta ha sufrido en las últimas décadas un proceso de deterioro ambiental. Miles de hectáreas de bosque de manglar han muerto y algunas especies de peces y moluscos, que antes abundaban en sus aguas, han desaparecido debido a la falta de intercambio del complejo lagunar con los ríos que bajan de la Sierra Nevada de Santa Marta, el Magdalena y el mar Caribe.
Lo anterior como consecuencia de la hipersalinización y desecamiento del complejo lagunar debido a la construcción de la vía Ciénaga – Barranquilla a finales de la década de los 60, el carreteable Palermo- Sitionuevo –Salamina en los años 70 y otras acciones como el desvío de los ríos provenientes de la Sierra Nevada y la construcción de diques y terraplenes por finqueros para el beneficio de cultivos de palma, banano y ganadería.
Para rehabilitar la laguna costera más grande y productiva del Caribe colombiano, declarada humedal Ramsar en 1998 (una lista que incluye los humedales de mayor importancia en el mundo) y reserva de la biosfera por la Unesco en el 2000; en 1992 se inició el proyecto Prociénaga, un esfuerzo de cooperación interinstitucional colombo – alemana.

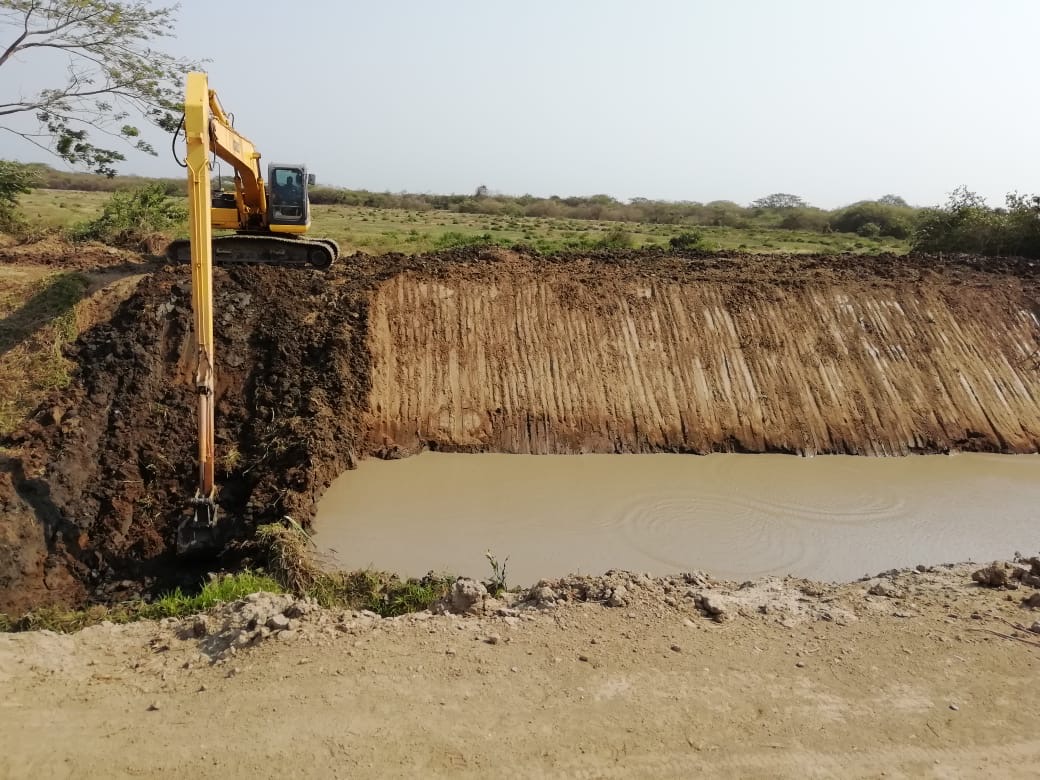

Entre 1995 y 1998 se realizaron obras hidráulicas que consistieron en el dragado de cinco caños que alimentan la ciénaga: Clarín, Alimentador, Torno, Aguas Negras y Renegado para restablecer el intercambio hídrico con el río Magdalena. Además, a los caños Aguas Negras y Renegado les construyeron compuertas para regular la entrada de sedimentos del río.
Estas obras, según el Instituto de Investigaciones Marinas y Costeras (Invemar), que desde 1999 realiza los monitoreos de calidad del agua (contaminantes, oxígeno, salinidad, PH, metales pesados, hidrocarburos y coliformes), cobertura vegetal y recurso pesquero, dieron resultados positivos los primeros años. Pero la falta de mantenimiento de los caños, junto con las condiciones del fenómeno del Niño, que cada vez que ocurre reduce las lluvias y con ellas las corrientes de los ríos, influyeron en el incremento de la salinidad y la ‘muerte del manglar’ en la Ciénaga Grande.
Para el dragado y mantenimiento de los caños principales y secundarios de la Ciénaga Grande, la Corporación Autónoma Regional del Magdalena (Corpamag) suscribió, a través de licitación pública, 15 contratos, entre el año 2006 y noviembre de 2019. Estos sumaron $254 890 millones, sin incluir las adiciones, de acuerdo con la información suministrada por la entidad y encontrada en el Secop (portal estatal encargado de hacer pública la contratación).
Cuestionamientos a contratos
Como resultado de la auditoría realizada por la Contraloría General de la República (CGR) en el 2017, el ente de control realizó hallazgos sobre la contratación de Corpamag. En algunos de ellos evidenció que dicha entidad contrató obras de dragado y mantenimiento de caños con una duración de 15, 13 y siete años y con violación de los principios contractuales de selección objetiva, transparencia, planeación, economía y pluralidad de oferentes. Además, que sobre estos contratos no se ejecutó correctamente las labores de supervisión y vigilancia sobre la calidad de las obras y sus correspondientes impactos.
Tras la expedición de la Ley 981 de 2005, Corpamag licitó el contrato 01 de 2006, cuyo objeto era la “recuperación, conservación y mantenimiento mediante dragado de 3.543.333 m3 de sedimentos en los caños Clarín Nuevo, Torno, Almendro, Alimentador, Aguas Negras y Renegado, incluyendo las trampas de sedimentación y el manejo de compuertas de los caños Aguas Negras y Renegado”. El plazo del contrato era de 15 años y se financiaría con el 80 % del recaudo de la sobretasa ambiental, proyectado en $25 633 277 673. Dicho contrato fue adjudicado al consorcio Ciénaga Grande como único proponente, del cual hace parte la empresa Servicio de Dragados y Construcciones S.A. El contrato fue adicionado en 2015 por $7 860 439 296.
La Contraloría encontró que hubo fallas en la planeación y posterior supervisión de este contrato. A los seis años después de haberse suscrito, los resultados del mismo fueron objeto de valoración gracias a un informe técnico del Invemar, refrendado por la CGR al señalar que “los monitoreos realizados daban cuenta que la recuperación no se hacía de manera integral”.
En 2012, Corpamag firmó el contrato No. 064 de 2012 con la firma Servicios de Dragados y Construcciones S.A., cuyo objeto era la “(…) recuperación de caños y obras complementarias del complejo deltaico estuarino del Río Magdalena en el Departamento del Magdalena”. El valor de este contrato fue de $6 970 404 288. De nuevo, la empresa fue el único proponente en la licitación.
Tras el aumento de la sobretasa ambiental -hecho generado por la expedición de la Ley 1718 de 2014, por medio de la cual se modifica el artículo 5° de la Ley 981 de 2005 que aumentó la base gravable de la sobretasa ambiental al 8 %. -, Corpamag adjudicó el contrato No. 093 de 2014 cuyo objeto es “contratar las obras de recuperación y mantenimiento de caños principales y secundarios del Complejo Deltaico Estuarino Ciénaga Grande de Santa Marta CDE-CGSM”. El contrato tiene un plazo de 15 años y un valor de $80 628 474 087 con cargo a la sobretasa ambiental. Fue adjudicado, nuevamente, a Dragados y Construcciones S.A., como único proponente en la licitación.
Según información proveniente de la Superintendencia de Sociedades, el contratista solicitó en el año 2017 admisión al proceso de reorganización que regula la Ley 1116 de 2006, proceso en el cual quedó develada la pelea entre sus socios -la familia Williams- por la no inclusión de varios contratos entre los activos de la sociedad y la mora en el pago de obligaciones parafiscales como los giros correspondientes al Sena (Expediente 47571 S. de S.).
Por las posibles irregularidades en la adjudicación de estos contratos, la Fiscalía General abrió una investigación en contra de Orlando Cabrera Molinares, exdirector de Corpamag, el contratista y las firmas interventoras, por la eventual comisión de varios delitos, entre ellos interés indebido en la celebración de contratos, contrato sin cumplimiento de requisitos legales, peculado por apropiación en beneficio de terceros y concierto para delinquir, cometidos al parecer en los procesos licitatorios estructurados bajo la dirección de Cabrera Molinares.
Para la Contraloría el primer contrato debió tener un plazo menor pues “no se estaba haciendo un trabajo integral de recuperación sino una recuperación parcial de las zonas”. Además, señaló que a ambos contratos les hicieron varias adiciones de recursos. El 01 de 2006 tuvo 12 adiciones por un valor de $16 428 millones, por lo que al cierre de la vigencia fiscal 2017 su costo total ascendía a los $41 549 millones; en paralelo, al contrato 93 de 2014 se le adicionaron $403 millones, con lo cual, al cierre de la vigencia fiscal 2017 su costo total ascendía a los $81 028 millones.
El director del Invemar, capitán Francisco Arias, aseguró que cuando se contrataron estas obras le manifestaron a Corpamag la necesidad de hacer un monitoreo de la carga sedimentaria que ingresa a la ciénaga por el río Magdalena, pero la Corporación no quiso que ellos lo hicieran. “Entiendo que ese monitoreo era parte del trabajo que tenían que hacer los que estaban dragando. En la administración de Orlando Cabrera – exdirector de Corpamag- nosotros nunca recibimos información sobre eso”, advirtió.
El indicador para saber si las obras hidráulicas están funcionando o no, según Arias, es la salinidad. “A partir de 2007 y 2008 empezamos a ver que la salinidad comenzó nuevamente a aumentar, levantamos las alarmas y dijimos que el mantenimiento no estaba funcionando, estábamos recibiendo una señal de salinidad que no era buena y que inmediatamente empezó a trasladarse a la pérdida de cobertura vegetal y la disminución de la pesca”, dijo.
La doctora en Ecología y Medioambiente y docente de la Universidad de los Andes, Sandra Vilardy, autora del libro Repensando la Ciénaga: nuevas miradas y estrategias para la sostenibilidad en la Ciénaga Grande de Santa Marta, denunció que el dragado de la mayoría de los caños, en lugar de beneficiar la conectividad ecohídrica de la Ciénaga Grande, lo que hace es afectar el funcionamiento del delta, que es la acumulación de sedimentos en la desembocadura de los ríos en el mar, que se constituyen con el tiempo en tierra muy fértil; y habilitar suelos para cultivos. Además indicó que nadie está evaluando la técnica de estos dragados.
“El Invemar alguna vez le hizo una recomendación a Corpamag para que hiciera los dragados, incluyendo técnica de espina de pescado para que pueda entrar el agua al manglar. Y han hecho un par de pilotos, pero el diseño del dragado va en contra de la naturaleza de la ciénaga que es un delta, que no tiene profundidades muy grandes, por lo tanto el interés de cavar profundo no es lo que necesita el sistema, sino que con el pulso de inundación del río el agua entre a la totalidad de unidades del delta y, sobre todo, se expanda e inunde el bosque de manglar y los otros tipos de humedales del complejo”, expresó Vilardy.
También cuestionó la efectividad de los mantenimientos de las obras hidráulicas en la Ciénaga Grande, con base en el análisis con imágenes satelitales realizado en 2017 por Fernando Jaramillo, quien trabaja con la Universidad de Estocolmo y el Instituto de Resiliencia de Estocolmo. Este arrojó que entre 2007 y 2011 las entradas de agua dulce al humedal se identificaron solo cuando la descarga diaria promedio de agua en el río superó los 700 metros cúbicos, que corresponde al 30 % de los días durante ese periodo.
A esto se suma que, según Arias, todas las obras de dragado y mantenimiento de caños se contrataron con base en el modelo hidráulico que recomendó Prociénaga en los años 90, sin tener en cuenta los cambios geomorfológicos por los sedimentos y fenómenos como la Niña, que trae grandes lluvias y, por lo tanto, el aumento en los caudales, que ha tenido el complejo lagunar. El modelo original, que no contempló las entradas de agua de los ríos que bajan de la Sierra Nevada de Santa Marta, solo fue actualizado a comienzos de 2019.
El ingeniero civil e investigador Manuel Alvarado Ortega, exdirector del Laboratorio de Ensayos Hidráulicos de Las Flores de Cormagdalena y la Universidad del Norte y del Instituto de Estudios Hidráulicos y Ambientales de Uninorte, agregó que para la Ciénaga Grande no existe a la fecha una base de datos topográfica, hidráulica y sedimentológica ni una valoración de su evolución en el tiempo, que permita conocer el comportamiento de los caños y canales en función de los niveles del río Magdalena.
“Las únicas mediciones regulares que se realizan desde 1999 son las de calidad de agua, ejecutadas mediante los convenios Corpamag e Invemar. En los últimos años hay un trabajo del Ministerio del Ambiente e Invemar para contar con un modelo hidráulico del sistema, pero por la falta de información histórica, la valoración hidráulica/sedimentológica posible en estos momentos es cualitativa. Los diseños de los dragados de Corpamag se realizaron sin el conocimiento hidráulico y sedimentológico del sistema”, expresó Alvarado, quien actualmente es consultor en hidráulica de ríos y costas.
Al diseñar los dragados sin tener en cuenta la ubicación del nivel freático (aguas acumuladas en el subsuelo), lo que lograron con la profundización, según Alvarado, fue el descenso de este nivel, con aporte de agua subterránea hacia el canal dragado, en perjuicio del tipo de mangle existente como se observa alrededor del caño Clarín Viejo, práctica que se usa para desecar terrenos.
“Lo que se necesita es recuperar el delta con importantes aportes de agua y sedimento del río. Una recuperación ecológica, que es fundamental para la vegetación y la población”, afirmó Alvarado.
Por su parte, Arias también reveló que la forma como se ejecutaron la mayoría de los dragados no era la adecuada porque los sedimentos que sacaban eran depositados en los bancos del canal del caño, formando unos diques que impedían que el agua dulce inundara los planos donde están los manglares, lo cual es muy importante en los procesos de restauración porque esos suelos que se habían desecado, al no recibir agua dulce, se salinizan impidiendo el crecimiento del manglar o la vegetación.
“Para nosotros esa era una preocupación desde hace muchos años, esta administración de Corpamag (Carlos Francisco Díaz Granados) la entendió y en los dragados que se están haciendo ahora ese material ya no se deposita de esa manera. Nuestra recomendación fue que se hiciera en forma de espina de pescado, que requiere una ingeniería que se puede hacer con las comunidades”, explicó el director del Invemar.
Más irregularidades
En la auditoría realizada por la Contraloría también hallaron irregularidades en los contratos suscritos entre los años 2016 y 2019, durante el periodo del actual director de Corpamag, Carlos Francisco Díaz Granados, quien fue reelegido en octubre de 2019.
En el contrato 152 de 2016, cuyo objeto es la recuperación hidráulica del caño Clarín Viejo, como aporte a la restauración del ecosistema de bosque de manglar de la Vía Parque Isla de Salamanca, la Contraloría evidenció falencias en el principio de planeación, es decir, posibles violaciones al principio de transparencia. En los estudios previos, el objeto del contrato y el presupuesto de obra no quedó establecido, al igual que los soportes necesarios para demostrar la necesidad de realizar la construcción de una estructura de protección de la embocadura o entrada del caño Clarín Viejo; es decir, la decisión de construir dicha estructura se tomó durante la etapa de ejecución del contrato, por lo que el contratista solicitó una prórroga de tres meses, lo que generó un retraso en la obra.
El contrato fue suscrito inicialmente por $3911 millones. El ente de control señaló que la primera modificación de este contrato consistió en una adición presupuestal de $1132 millones –es decir, por casi el 50 % del valor inicial– y una prórroga de un mes, con fecha 22 de diciembre de 2016. Dado que el contrato inició su ejecución el 27 de diciembre de 2016, la adición y la prórroga se celebraron antes de haber iniciado la ejecución. Así las cosas, sin haber empezado el contrato, su costo total había incrementado hasta $5000 millones.
La explicación de Corpamag a la Contraloría fue que dos meses antes de la ejecución del contrato se solicitó una adición de recursos porque hubo que modificar el diseño inicial del caño Clarín Viejo. Para cubrir los gastos adicionales, Corpamag y el Instituto Nacional de Vías (Invías) hicieron una adición de $2217 millones al Convenio Interadministrativo que ambas entidades habían firmado previamente.
Otro ejemplo de la mala planeación es el contrato 206 de 2016, cuyo objeto es la restauración ambiental del sector oeste de la Ciénaga Grande de Santa Marta (caños Bristol, Cobado y Caleta del Tambor). Ese contrato fue suscrito con el Consorcio Dragados PVC, del que hace parte la firma Panamerican Dredging & Engineering SAS, que es recurrente en varios contratos con Corpamag.
La Contraloría cuestionó que en la elaboración de los estudios previos Corpamag no contempló la afectación de caños secundarios ni la necesidad de intervenirlos para lograr la efectividad de la obra contratada.
En consecuencia, a este contrato, que tenía un valor inicial de $17 104 millones, financiados con recursos del Fondo Nacional Ambiental, le hicieron una adición de $4979 millones en agosto de 2017 para el dragado de los caños secundarios Machetico, Ahuyama, Pajaral y Covado II, pertenecientes al sector intervenido.
El ente de control también recordó que debido al delicado estado de la Ciénaga Grande fue incluida en el Registro Montreux, listado donde aparecen los humedales de importancia internacional que se encuentran amenazados y presentan mayor deterioro. En el Informe de Asesoramiento de la Misión Ramsar en 2016 se recomendó replantear las obras hidráulicas que se venían ejecutando en el complejo lagunar, con el fin de garantizar el intercambio hídrico y que el ecosistema recupere su dinámica natural.
Pese a esto, la Corporación suscribió el contrato 310 de 2018 para el mantenimiento de caños y ríos que alimentan la Ciénaga Grande, con un plazo de ejecución de 13 años, similar a los dos contratos suscritos en 2006 y 2014 que fueron cuestionados por la Contraloría por la falta de transparencia y baja efectividad. Dicho contrato fue adjudicado a Panamerican Dredging & Engineering SAS por valor de $52 753 millones de pesos y se empezó a ejecutar el 21 de enero de 2019.
De dónde sale la plata
En la revisión de los contratos suscritos por Corpamag entre el año 2006 y noviembre de 2019 para el dragado de sedimentos y caños en la Ciénaga Grande de Santa Marta, llama la atención que aparecen los nombres de las mismas firmas.
Entre 2006 y 2014, siendo director Orlando Cabrera -quien fue reelegido cuatro veces en el cargo-, le adjudicaron seis contratos (dos de ellos con una vigencia de 15 años) a la firma Servicios de Dragados y Construcciones S.A., que tenía como representantes legales a los hermanos Robert John y Michael David Williams Moreno.
Igualmente, entre 2016 y 2019, durante el periodo del actual director de Corpamag, Carlos Francisco Díaz Granados –primo hermano del representante Eduardo Díaz Granados Abadía, impulsor de la Ley 1718 de 2014–, se adjudicaron cuatro contratos a la empresa Panamerican Dredging & Engineering, cuyo representante legal es Carlos Guerrero Acosta. En estos participó por su cuenta o como parte de un consorcio integrado por las firmas Vías y Dragados SAS y Compañía de Equipos Pesados SAS.
Los contratos de mayor cuantía y los que se hicieron a 13 y 15 años son financiados con la sobretasa ambiental, creada por la Ley 981 de 2005, como mecanismo de compensación por la afectación o deterioro derivado de la vía Ciénaga – Barranquilla.
La Ley 981 de 2005 establecía la tarifa del 5 % sobre la base gravable del valor total del peaje a pagar por cada vehículo que transite por la vía Ciénaga-Barranquilla. Estos recursos tienen como destinación la ejecución de planes, programas y proyectos orientados a la recuperación y conservación de las áreas afectadas por las vías, pero casi el 80 % se destinan a obras de dragado, incluso comprometiendo vigencias futuras hasta por 15 años.
La Ley 1718 de 2014 modificó la 981 de 2005 aumentando el valor de la tarifa a aplicar sobre la base gravable de la sobretasa ambiental del 5 al 8 %. El proyecto fue impulsado en el Congreso por el entonces representante a la Cámara por el Magdalena, Eduardo Díaz Granados Abadía, quien antes de ser elegido congresista fue nombrado en 2003 por el expresidente y exsenador Álvaro Uribe Vélez como representante del Gobierno Nacional en el consejo directivo de Corpamag, en el que participó durante siete años.
Uno de los contratos beneficiados con la modificación de la Ley 981 de 2005 fue el 93 de 2014. Al entonces director de Corpamag, Orlando Cabrera, le autorizaron, a través del acuerdo 08 del 28 de julio de 2014, comprometer el 3 % adicional de los recursos de la sobretasa ambiental desde 2015 hasta 2020, pues el 5 % ya estaba comprometido hasta 2020, y la totalidad de la tarifa que se aplica al recaudo, es decir el 8 %, desde 2021 hasta 2030.
Con estos recursos adicionales, Corpamag amplió la proyección de los caños y cuerpos de agua a intervenir hasta 2030: Caño Clarín, Aguas Negras, Renegado, El Torno, Almendro, Bristol, El Cuervo, Hojas Anchas, El Burro, Hondo, Alimentador, Señora, La Mata, El Salado, Cuatro Bocas (km 12 Clarín), Schiller, Márquez, Ahuyama, Grande Ferrán, Frayle, Arenque, El Condazo, Ciego, Limón, Dividivi, Vicente Caballero, La Ceja, El Oso, Guaimito, Canal Circunscrito, Ciénaga Cherlene y Canal El Deshecho.
Las intervenciones, según Corpamag, se harán en los caños priorizados solamente en sus puntos críticos y se encuentran programadas para ser ejecutadas en 15 años, es decir, un promedio anual de 370 500 metros cúbicos de dragado, con lo que se logra dragar de 20 a 22 kilómetros por año.
De acuerdo con el artículo de Semana.com La ciénaga era grande, publicado en marzo de 2015, del contrato 93 de 2014 llama la atención que a un caño como Schiller, que solo tiene cinco kilómetros y baña unas fincas palmeras y ganaderas de las familias Caballero, Pérez y Zambrano, le van a remover 500 000 metros cúbicos de sedimentos. Mientras tanto, al caño Ciego, que nace en la ciénaga de San Antonio, atraviesa los municipios de Cerro de San Antonio, El Piñón, Salamina, Remolino, Pivijay y El Retén en 60 kilómetros, solo le removerán 50 000 metros cúbicos.
“Esa entidad (Corpamag) está más preocupada por garantizar el agua a los palmeros y ganaderos, que en salvar los caños que alimentan la ciénaga o que recorren zonas de campesinos pobres o pescadores”, dijo un líder de la zona citado por Semana.com.
Nuevos contratos
Pese a los cuestionamientos sobre los contratos de dragado, Corpamag le sigue apostando a estas obras hidráulicas para la recuperación de la Ciénaga Grande. El pasado 31 de diciembre, el Órgano Colegiado de Administración y Decisión (Ocad) Caribe aprobó tres proyectos por $77 322 millones para la recuperación del sector occidental de la Ciénaga Grande de Santa Marta, a través del dragado de los caños Hondo, Martinica, Renegado, Condazo y la Ciénaga de Buenavista, que serán financiados con recursos del Sistema General de Regalías.
La licitación pública se abrió el 22 de abril de 2020, pero se declaró desierta el 18 de mayo porque no se presentó ningún proponente en el plazo establecido en el cronograma. Posteriormente se abrió un proceso licitatorio abreviado.
El proceso se cerró el pasado 23 de junio con tres proponentes, conformados por 10 empresas, entre ellas Servicios de Dragados y Construcciones y Panamerican Dredging & Engineering. Finalmente el contrato se adjudicó el 11 de agosto de 2020 al Consorcio PHDV, integrado por Panamerican Dredging & Engineering SAS, con el 50 % de participación; Vías y Dragados SAS, con el 30 %, y CM Ingeniería y Construcción SAS, con el 20 %. De acuerdo con la ley, para los procesos abreviados no es válido introducir cambios sustanciales respecto de los pliegos definitivos de la licitación pública que se declaró desierta. Llama la atención que, para el proceso abreviado, sí se hayan presentado tres proponentes ante un proceso que no tiene prepliegos; ¿hubo cambios significativos o sustanciales a los pliegos?
Es igualmente llamativo que la empresa CM Ingeniería y Construcción SAS, habiendo nacido el 9 de junio de 2015, ya ostente el 20 % de un contrato de esa magnitud. Y que no exista un gran detalle de qué actividades va a desarrollar, pues pese a que en la figura de los “consorcios” no es necesario realizar esa descripción, en el caso de una unión temporal sí habría que hacerlo.
Este nuevo proyecto se diferencia de los otros porque, al parecer, acoge la metodología de la espina de pescado de la que hablan los expertos. Sin embargo, no ha estado exento de críticas. El senador José David Name y el gobernador del Magdalena, Carlos Caicedo, reprocharon que los proyectos no contaran con licencia ambiental.
“Los proyectos técnicamente no están bien elaborados, necesitan control por parte de la Anla. No sabemos qué interés hay para desarrollar unos proyectos que tienen serias dudas. Lo mínimo que deben tener unos proyectos con los que piensan dragar la Ciénaga Grande de Santa Marta es que tengan licencia ambiental”, dijo Name en enero pasado en declaraciones a medios de comunicación.
En agosto pasado, el gobernador Caicedo volvió a hacer reparos a los proyectos y se refirió a un pronunciamiento de la Subdirección de Gestión y Manejo de Áreas Protegidas de Parques Nacionales Naturales de Colombia, que considera que estas obras podrían afectar negativamente al Santuario de Fauna y Flora Ciénaga Grande de Santa Marta “ya que se entiende como una propuesta de canalización que no deja entrar el agua del río Magdalena al complejo lagunar en temporada de aguas altas y que amenaza con desaguar el Santuario durante las sequías”, indicó el mandatario en un comunicado.
Ante los cuestionamientos, el director de Corpamag, Carlos Francisco Díaz Granados, aseguró que estos proyectos no fueron elaborados de manera improvisada, sino que se formularon en 2017 y no requieren licencia ambiental de la Anla. Además que fueron estudiados, evaluados y viabilizados por el Ministerio de Ambiente y el Departamento Nacional de Planeación (DNP), pero no pudieron acceder en 2018 y 2019 a recursos del Fondo Nacional Ambiental porque el Gobierno Nacional los congeló, por lo cual la exgobernadora Rosa Cotes los radicó ante el Ocad Caribe.
“Corpamag reitera que las intervenciones que adelanta en la Ciénaga Grande de Santa Marta se basan en estudios y análisis realizados conjuntamente con el Instituto de Investigaciones Costera y Marinas (Invemar), con el fin de disminuir la salinidad del ecosistema, buscando su recuperación ambiental. Por esta razón formuló y gestionó tres grandes proyectos con recursos del Ocad Caribe, los cuales permitirán oxigenar sus aguas, limpiar sus suelos y mejorar las condiciones ambientales del sector”, dijo la entidad en un comunicado.
Lo cierto es que con la ejecución de estos proyectos se espera que no se repitan los mismos errores de las obras anteriores y realmente se vea la recuperación ambiental de la Ciénaga Grande de Santa Marta, uno de los ecosistemas más importantes del país y el mundo.
¿Quiénes son los principales contratistas?
SERVICIOS DE DRAGADOS Y CONSTRUCCIONES SAS
La firma Servicios de Dragados y Construcciones SAS tiene su domicilio principal en Barranquilla y su objeto principal es la prestación de toda clase de servicios de dragados fluviales y marítimos, minería de aluvión, estabilización y adecuación de playas y riberas, construcción de muelles defensa, espolones y diques construcción de embalses, represas y lagunas; perforación y construcción de pozos de agua; estudios hidrográficos y batimétricos; diseño y consultoría de los anteriores en Colombia y fuera del país.
Fue constituida por escritura pública No. 1.431 del 1 de junio de 1988 y registrada ese mismo año como sociedad limitada en la Cámara de Comercio de Barranquilla. En 2007, a través de la escritura pública No. 668 del 6 de marzo, se transformó en sociedad anónima y, según acta No. 01- 2016 del 29 de marzo de 2016 correspondiente a la Asamblea de Accionistas en Barranquilla, se transformó en sociedad por acciones simplificada bajo la denominación de Servicios de Dragados y Construcciones SAS.
El actual gerente de Servicios de Dragados y Construcciones SAS es Christopher Williams Moreno y su suplente es Roberts Williams Moreno.
PANAMERICAN DREDGING & ENGINEERING SAS
Es una sociedad por acciones simplificadas –SAS- matriculada el 18 de septiembre de 1996 con domicilio registrado en la ciudad de Cartagena. Esta empresa fue fundada por el ingeniero Carlos Guerrero Acosta, luego de participar con otras firmas de dragado en diferentes proyectos en Colombia y Centroamérica, y se dedica principalmente a construcción de otras obras de ingeniería civil, como construcciones marítimas y fluviales, obras hidráulicas en ríos, canales, ciénagas recuperación de sistemas lagunares deltaicos y obras de conservación del medioambiente.
Inició sus operaciones en Cartagena con el dragado y relleno hidráulico en las instalaciones del Hotel Dann en Manzanillo del Mar con la Draga Don Roberto.
La Corporación Autónoma Regional del Río Grande de La Magdalena (Cormagdalena) le adjudicó en 2017 el contrato para el mantenimiento del canal navegable mediante dragado hidráulico y mecánico del río Magdalena en el sector comprendido entre Barrancabermeja (Santander) – Pinillos (Bolívar) por 9 246 millones de pesos.
La Capitanía de Puerto de Cartagena le formuló cargos el 30 de abril de 2019, dentro del procedimiento administrativo sancionatorio No. 15022017-042 contra la sociedad Panamerican Dredging & Engineering SAS, cuyo representante legal es Carlos Alfonso Guerrero Acosta, en su calidad de propietaria y armadora de la motonave Calamar en razón de una presunta violación a normas de marina mercante colombiana.
VÍAS Y DRAGADOS SAS
Esta sociedad por acciones simplificada tiene domicilio en Barranquilla y se dedica a la construcción de otras obras de ingeniería civil.
COMPAÑÍA DE EQUIPOS PESADOS SAS (COMEPSA)
Esta sociedad tiene domicilio en Cartagena y presta servicios de ingeniería civil, especializados en dragados hidráulicos y mecánicos, pilotaje y construcción de muelles.
MAKAIRA CONSTRUCCIONES SAS
Es una sociedad por acciones simplificada creada el 12 de diciembre de 2014, que tiene su domicilio en Santa Marta. Está dedicada a la construcción de otras obras de ingeniería civil. El representante legal es Aníbal Valencia Rojas.
INVERSIONES ESPIDEL & CIA. S. EN C
La empresa Inversiones Espidel & Cia. S. En C. se dedica a la construcción de otras de ingeniería civil. Opera en el mercado colombiano desde el año 2004.
